Zobrazení:0 Autor:Editor webu Čas publikování: 2019-07-31 Původ:Stránky
StarsPlas je inženýrská společnost pro ROK SPC Flooring Project v Cartersville, GA.První výrobní linka SPC Rigid Core Floor bude v USA spuštěna v červenci 2019.
Co je to SAT pro stroj na vytlačování podlah SPC?
A Site Acceptance Test: SAT provedená na místě uživatele po kompletní instalaci a konečné konfiguraci.SAT slouží k testování a kontrole funkčnosti s jinými rozhraními v místě výroby uživatele.
Proč potřebujeme udělat SAT pro SPC podlahový vytlačovací stroj?
Tovární akceptační test: FAT (Před odesláním do USA najděte odkaz pro: FAT) slouží k ověření, že systém a jeho součásti fungují správně, že všechny generování softwaru pro montáž náhradních dílů a konfigurace byly provedeny správně a kompletně z výrobního závodu.
Test SAT by měl opakovat FAT nebo přijatelnou podmnožinu testu, aby se ověřilo, že během přepravy a instalace nedošlo k žádnému poškození.
Jaká příprava na SAT?
Připojte všechna zařízení a ujistěte se, že byly dobře připojeny vodní, elektrické kabely a stlačený vzduch.
Připojení kabelů: Veškeré připojení elektrického kabelu ke skříni bylo smluvně zajištěno místní elektrotechnickou společností.
Připojení a testování stlačeného vzduchu;
Připojení chlazené vody.
Obecný postup SPC Floor Production SAT:
1. Vyčistěte materiály
SAT je závěrečné přejímací testování, během celého testování bude trvat 4-6 hodin.
Proplachovací materiály by měly být vkládány do extrudéru ručně, když je SAT dokončen, jak promíchat proplachovací materiály?Další podrobnosti naleznete zde: Čištění materiálů pro výrobu podlah SPC.
Tištěná fólie a fólie s opotřebením
Potištěná fólie a nášlapná vrstva Fólie by měla být vložena do mezipatra vytlačování, kde je připravena výměna v případě, že dojde fólie.
2. Nástroje pro spuštění
Existují druhy nástrojů, které je třeba připravit před spuštěním stroje: Měřicí nástroje, Tažné nástroje a bezpečnostní ochrany:

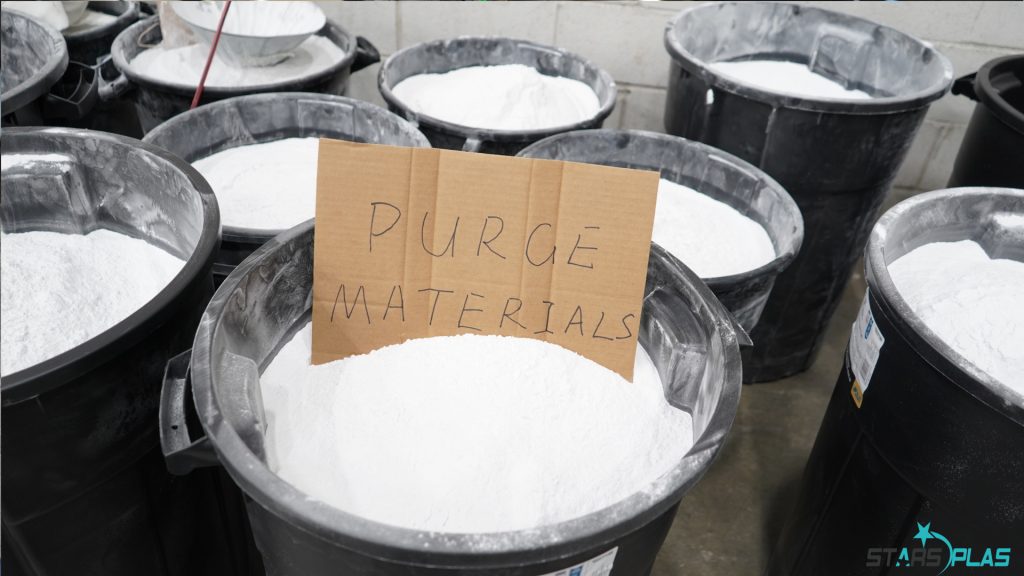

Dřevěná flakeboard pro vytlačování materiálů Purge
Čepele vzlétnou před vytažením
Nůž a značka pro řezání k uvázání lana
Měření (proveďte měření proti směru hodinových ručiček)
Ochrana proti zahřívání Rukavice, bunda, helma atd.
3. Zahřívání stroje pro výrobu

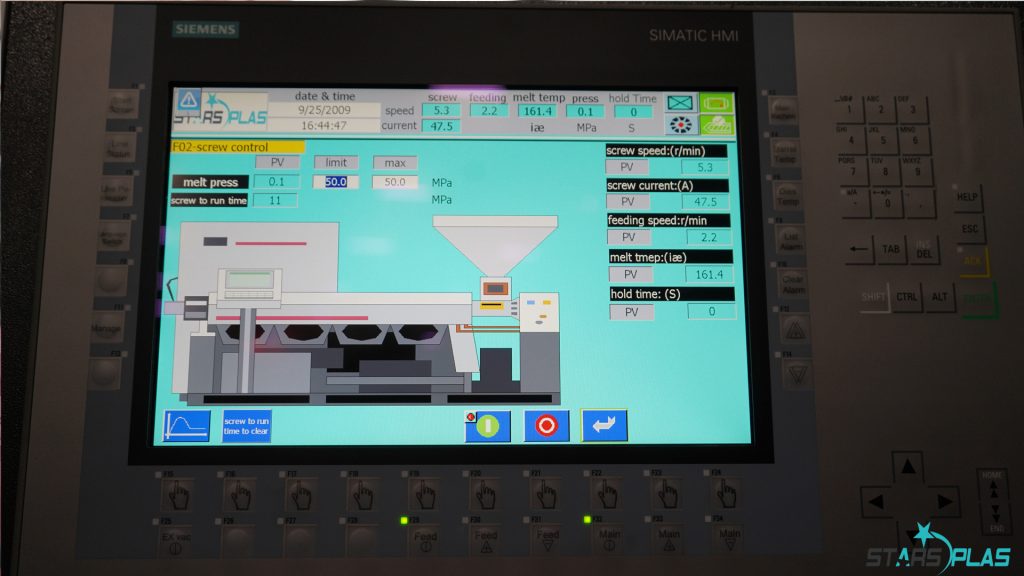

Zahřejte T-kus a adopater 15-20 minut před extruderem na 150 stupňů pro všechny, poté nastavte jinou teplotu pro různé ohřívací zóny.
Inženýrský tým je zkušený, pan Wu je zpracovatelský inženýr, má na starosti formulaci a provozní školení pro ROK tým, nativní produkční tým má ze školení obrovský prospěch, mladý tým potřebuje získat zkušenosti z každodenní výroby.

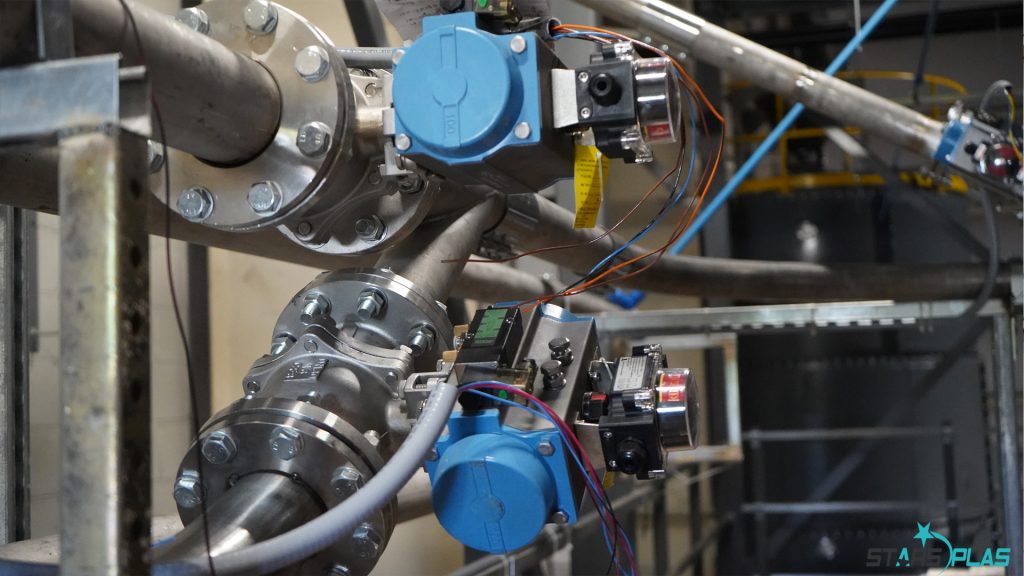

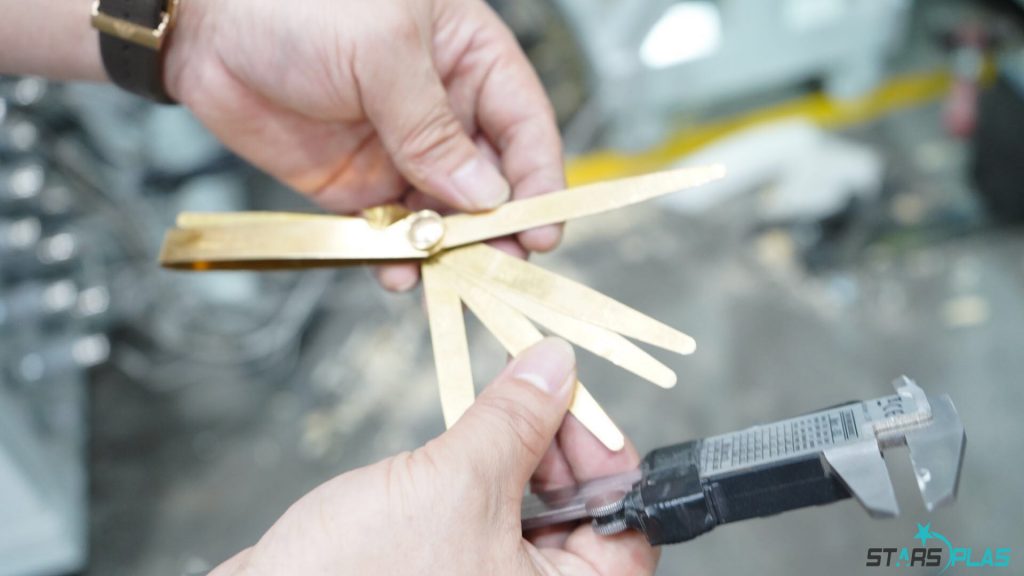

4. Kontrola a kalibrace

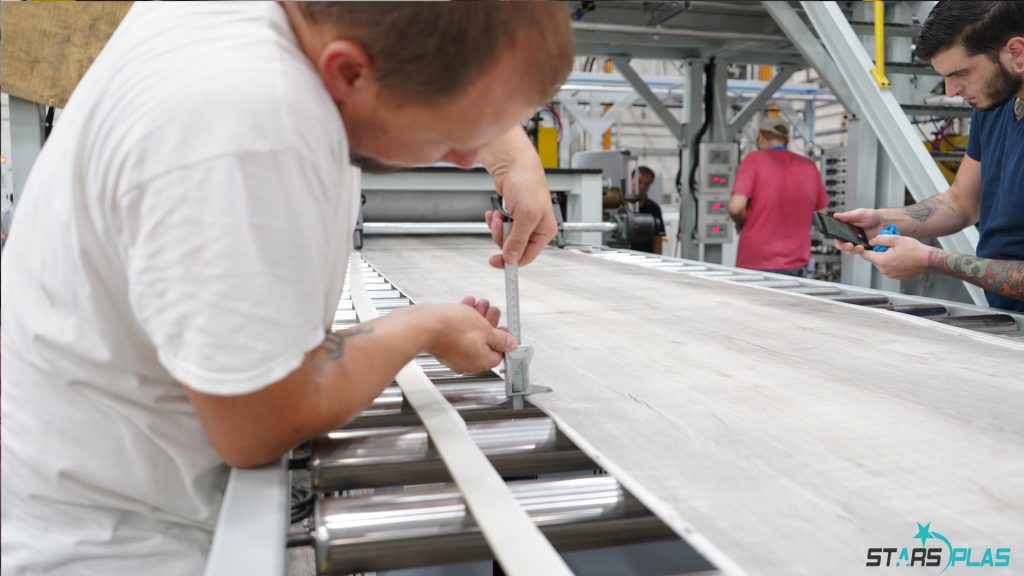

Tloušťka je jednou z důležitých specifikací podlahy.Pokud má deska vadu rovinnosti, může to stát více odpadu při dalším zpracování.Kontrola tloušťky a rovinnosti je při vytlačování nejdůležitější a musí být prováděna během celého výrobního procesu.
Teplota desky by měla být sledována během výroby, míra smrštění a deformace může překročit limit.
5. Jemné soustružení
Stroj SAT pro vytlačovací linky SPC prošel, ale vyskytly se drobné problémy kvůli nedostatku zkušeností s výrobou.
Řezání obložení má hrubé materiály, může přinést částice při zpracování povlaku, může přinést více
Pokud to nikdy neuděláte špatně, nikdy nevíte, jak to udělat správně.Inženýři Starsplas budou podporovat tým ROK při technickém školení v jejich každodenní výrobě.Pojďme společně udělat něco lepšího!
